На 31 июля в ЖК «Сердце Ростова 2» в Литере 6 завершается отделка входных групп. Производятся пусконаладочные работы. Монтаж молдингов выполнен на 100%. Продолжается благоустройство территории. Завершился монтаж подъемников для маломобильных групп населения.
Автопарковка: Завершается отделка мест общего пользования автопарковки. Продолжаются пусконаладочные работы.
Начались работы по получению справок о выполнении ТУ и подготовке к проведению итоговой проверки Госстройнадзора.

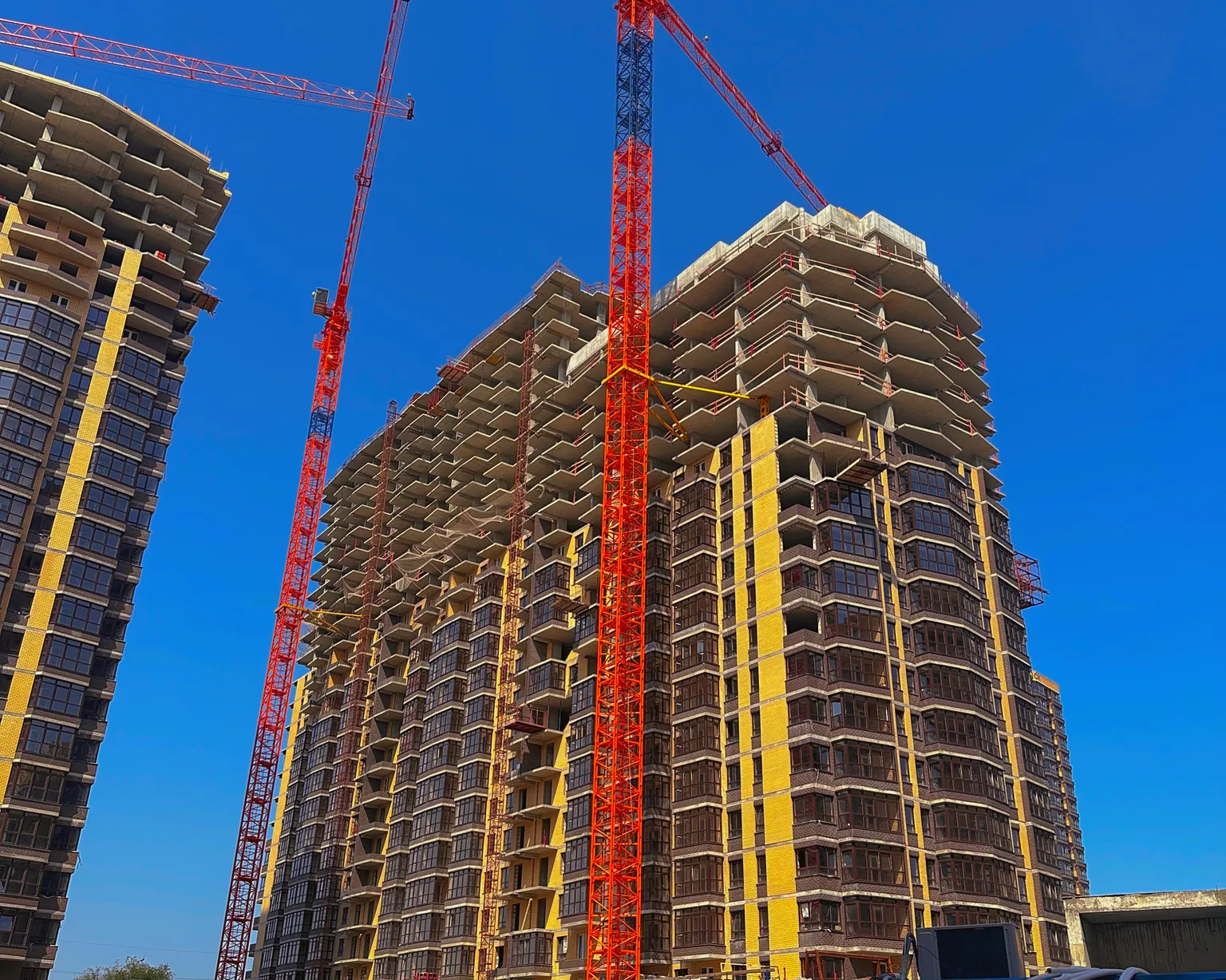

В Литере 8 завершилось устройство вертикальных конструкций здания. Выполняется каменная кладка с 11-го по 15-й этаж. Продолжается остекление со 2-го по 15-й этаж. Началась отделка мест общего пользования с 1-го по 9-й этаж. Выполнены работы по отделке технических помещений автопарковки.
В Литере 9 продолжается монтаж инженерных систем. Началась каменная кладка кровли.
