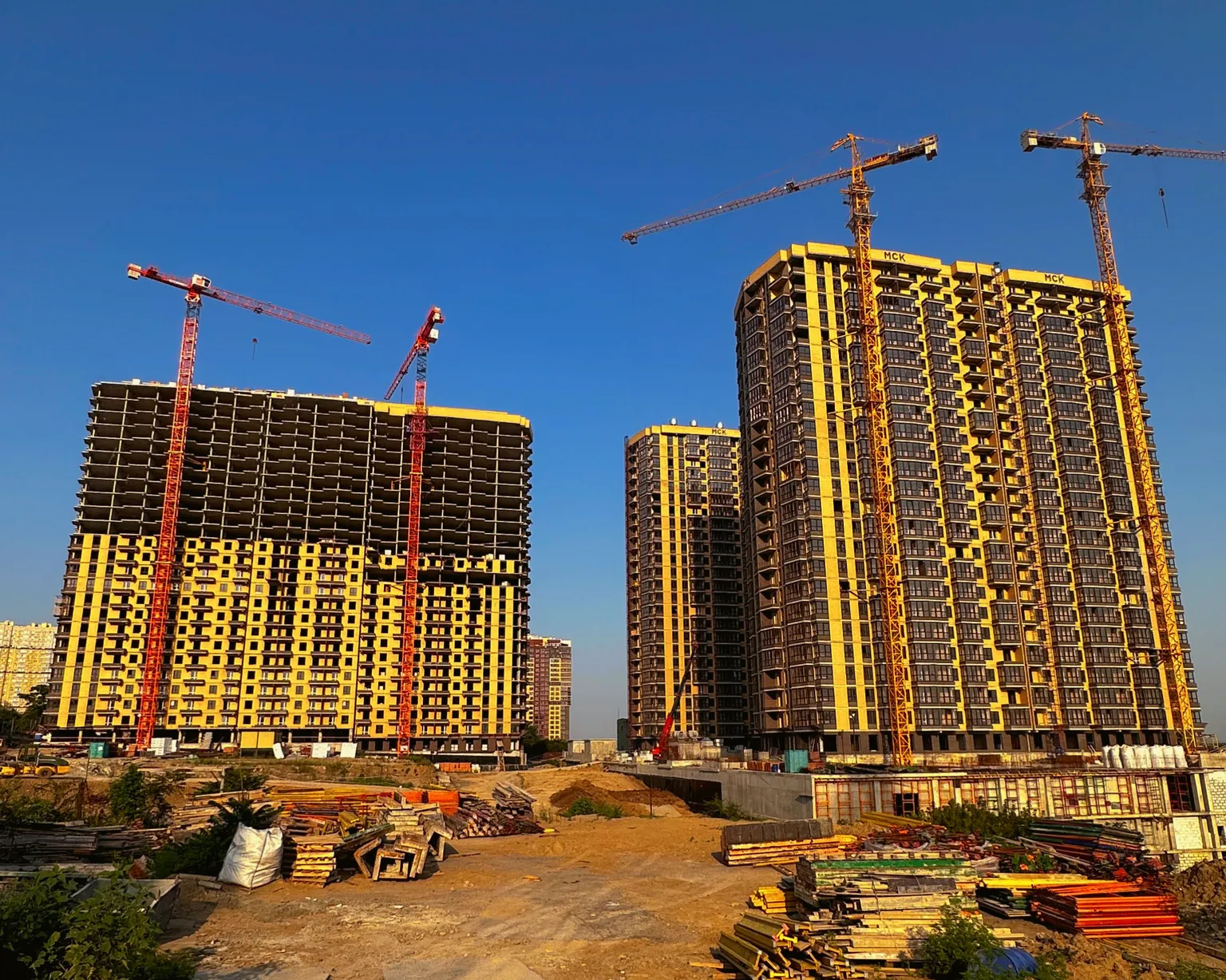

По состоянию на 31 июля в Литере 8 ЖК «Город у реки» продолжается отделка в местах общего пользования со 2-го по 25-й этаж. Монтаж инженерных систем выполнен на 90%. Устройство кровли выполнено на 95%. Выполняется установка металлопластиковых окон и дверей до 25-го этажа.
В Литере 7 завершается внутренняя каменная кладка на 25-м этаже. Производится отделка в местах общего пользования со 2-го по 25-й этаж. Продолжается установка металлопластиковых окон и дверей до 25-го этажа.
В Литере 12 выполняется каменная кладка на 11-м и 14-м этажах. Ведется остекление со 2-го по 5-й и на 11-ом этажах. Монтаж инженерных систем выполнен на 15%.
Автопарковка и стилобат: производится устройство лифтов и внутренних инженерных систем.
