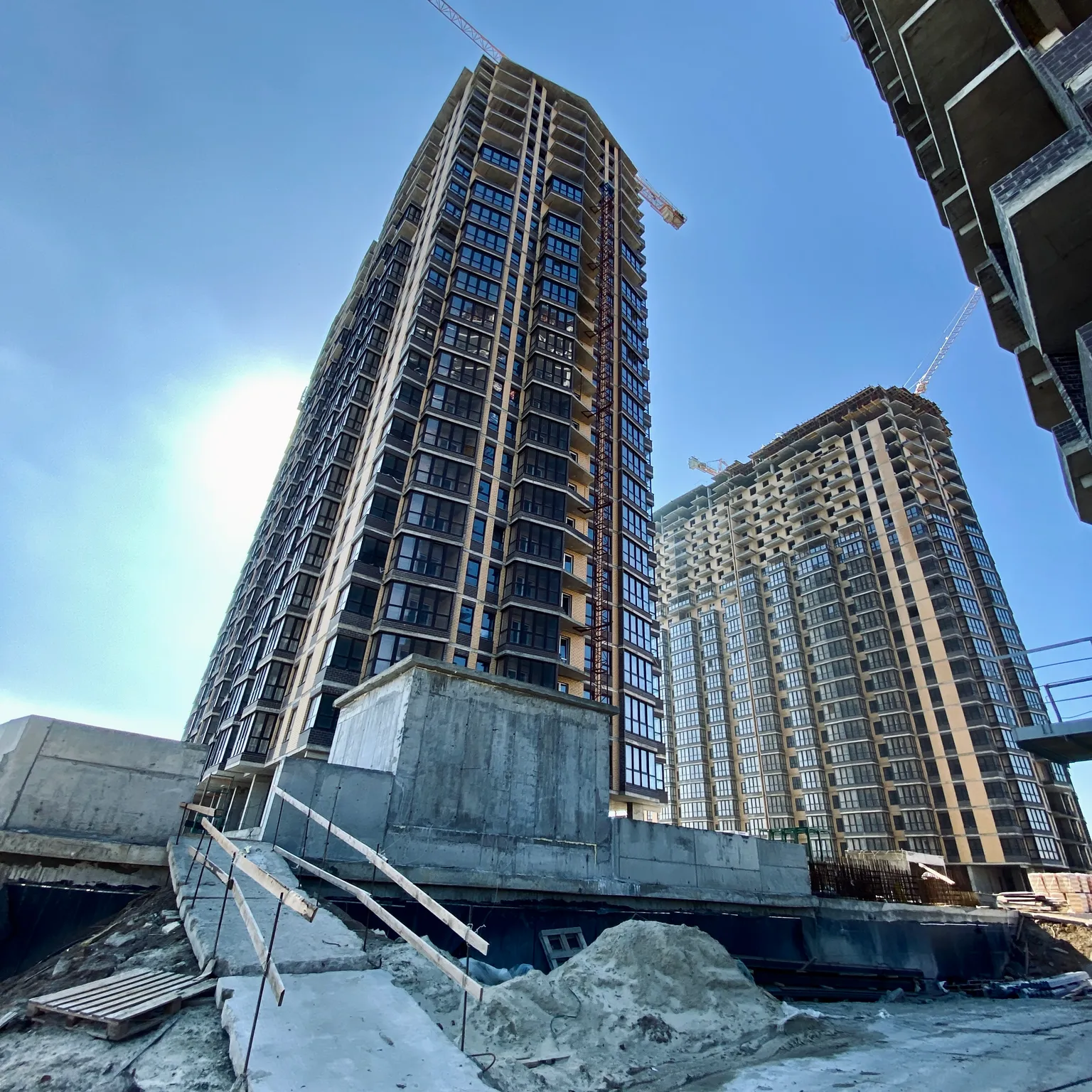

Динамика строительства ЖК «Город у реки» на 28 февраля 2023 года

По состоянию на 28 февраля в Литере 8 ЖК «Город у реки» завершился монтаж плиты перекрытия на тех. этаже. Продолжается каменная кладка 24-го этажа. Металлопластиковые окна и двери установлены до 18-го этажа. Производится отделка в местах общего пользования со 2-го по 11-й этаж. Начались работы по устройству стяжки полов на 7-м этаже. Монтаж инженерных систем выполнен на 70%.



В Литере 7 ведется устройство вертикальных конструкций на тех. этаже. Продолжается каменная кладка 22-го этажа. Металлопластиковые окна и двери установлены до 17-го этажа. Монтаж инженерных систем выполнен на 70%.



В Литере 12 выполняется устройство вертикальных конструкций 1-й секции на 23-м этаже и 2-й секции – на 23-м этаже, 3-й секции – на 22-м этаже. Выполняется каменная кладка 3-го и 5-го этажей. Ведется остекление 2-го этажа. Начался монтаж инженерных систем.

Автопарковка и стилобат: вертикальные конструкции установлены на 95%. Каменная кладка внутренних стен выполнена на 65%. Продолжается отделка в местах общего пользования парковки.

Назад

28 февраля 2023

Динамика строительства ЖК «Город у реки» на 28 февраля 2023 года

59 просмотров
Изображениеновости

По состоянию на 28 февраля в Литере 8 ЖК «Город у реки» завершился монтаж плиты перекрытия на тех. этаже. Продолжается каменная кладка 24-го этажа. Металлопластиковые окна и двери установлены до 18-го этажа. Производится отделка в местах общего пользования со 2-го по 11-й этаж. Начались работы по устройству стяжки полов на 7-м этаже. Монтаж инженерных систем выполнен на 70%.



В Литере 7 ведется устройство вертикальных конструкций на тех. этаже. Продолжается каменная кладка 22-го этажа. Металлопластиковые окна и двери установлены до 17-го этажа. Монтаж инженерных систем выполнен на 70%.



В Литере 12 выполняется устройство вертикальных конструкций 1-й секции на 23-м этаже и 2-й секции – на 23-м этаже, 3-й секции – на 22-м этаже. Выполняется каменная кладка 3-го и 5-го этажей. Ведется остекление 2-го этажа. Начался монтаж инженерных систем.

Автопарковка и стилобат: вертикальные конструкции установлены на 95%. Каменная кладка внутренних стен выполнена на 65%. Продолжается отделка в местах общего пользования парковки.
