Динамика строительства ЖК «Сердце Ростова 2» на 28 февраля 2023 года

На 28 февраля в ЖК «Сердце Ростова 2» в Литере 6 отделка мест общего пользования выполняется с 4-го по 20-й этаж. Производится устройство системы отопления 24-го этажа. Завершился монтаж системы вентиляции 24-го этажа и кровли. Началась отделка мест общего пользования автопарковки. Продолжается монтаж молдингов и установка ниш для кондиционеров.


Литер 7 сдан в эксплуатацию, началась выдача ключей.

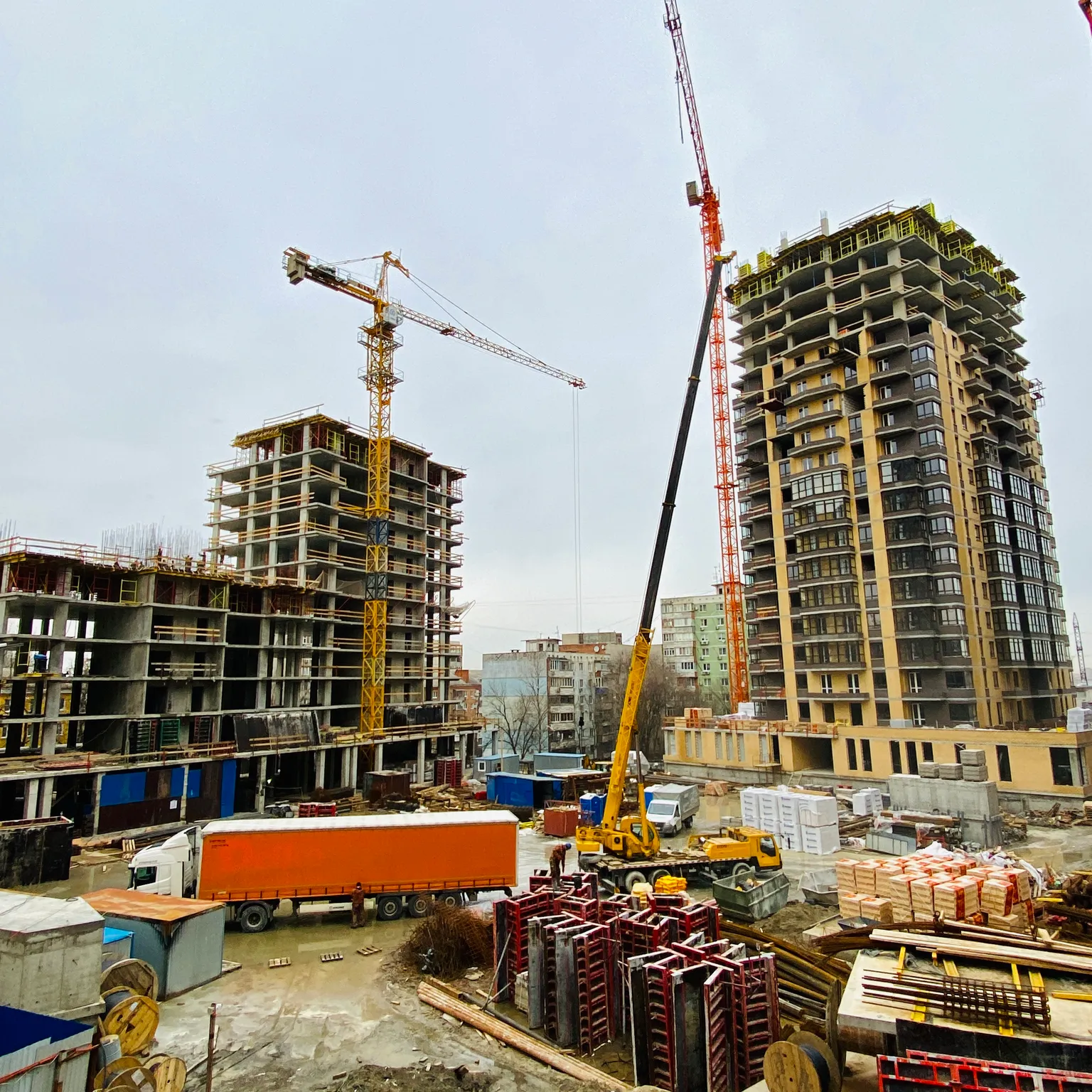

В Литере 1 завершилось устройство вертикальных конструкций 20-го этажа. Выполняется наружная каменная кладка 15-го этажа. Внутренняя каменная кладка производится с 14-го по 15-й этаж. Монтаж инженерных систем выполнен на 40%. Остекление ведется на уровне 2-го и 13-го этажей.



В Литере 8 ведутся работы по устройству вертикальных конструкций 3-й секции на 21-м этаже, 2-й секции – на 15-м этаже и 1-й секции – на 19-м этаже. Выполняется каменная кладка с 5-го по 8-й этаж. Ведется остекление со 2-го по 4-й этаж.



В Литере 9 завершилось устройство вертикальных конструкций 1-й секции на 2-м этаже; 2-й секции – на 3-м этаже, 3-й секции – на 6-м этаже, 4-й секции – на 12-м этаже.

Назад

28 февраля 2023

Динамика строительства ЖК «Сердце Ростова 2» на 28 февраля 2023 года

59 просмотров
Изображениеновости

На 28 февраля в ЖК «Сердце Ростова 2» в Литере 6 отделка мест общего пользования выполняется с 4-го по 20-й этаж. Производится устройство системы отопления 24-го этажа. Завершился монтаж системы вентиляции 24-го этажа и кровли. Началась отделка мест общего пользования автопарковки. Продолжается монтаж молдингов и установка ниш для кондиционеров.


Литер 7 сдан в эксплуатацию, началась выдача ключей.



В Литере 1 завершилось устройство вертикальных конструкций 20-го этажа. Выполняется наружная каменная кладка 15-го этажа. Внутренняя каменная кладка производится с 14-го по 15-й этаж. Монтаж инженерных систем выполнен на 40%. Остекление ведется на уровне 2-го и 13-го этажей.



В Литере 8 ведутся работы по устройству вертикальных конструкций 3-й секции на 21-м этаже, 2-й секции – на 15-м этаже и 1-й секции – на 19-м этаже. Выполняется каменная кладка с 5-го по 8-й этаж. Ведется остекление со 2-го по 4-й этаж.



В Литере 9 завершилось устройство вертикальных конструкций 1-й секции на 2-м этаже; 2-й секции – на 3-м этаже, 3-й секции – на 6-м этаже, 4-й секции – на 12-м этаже.
