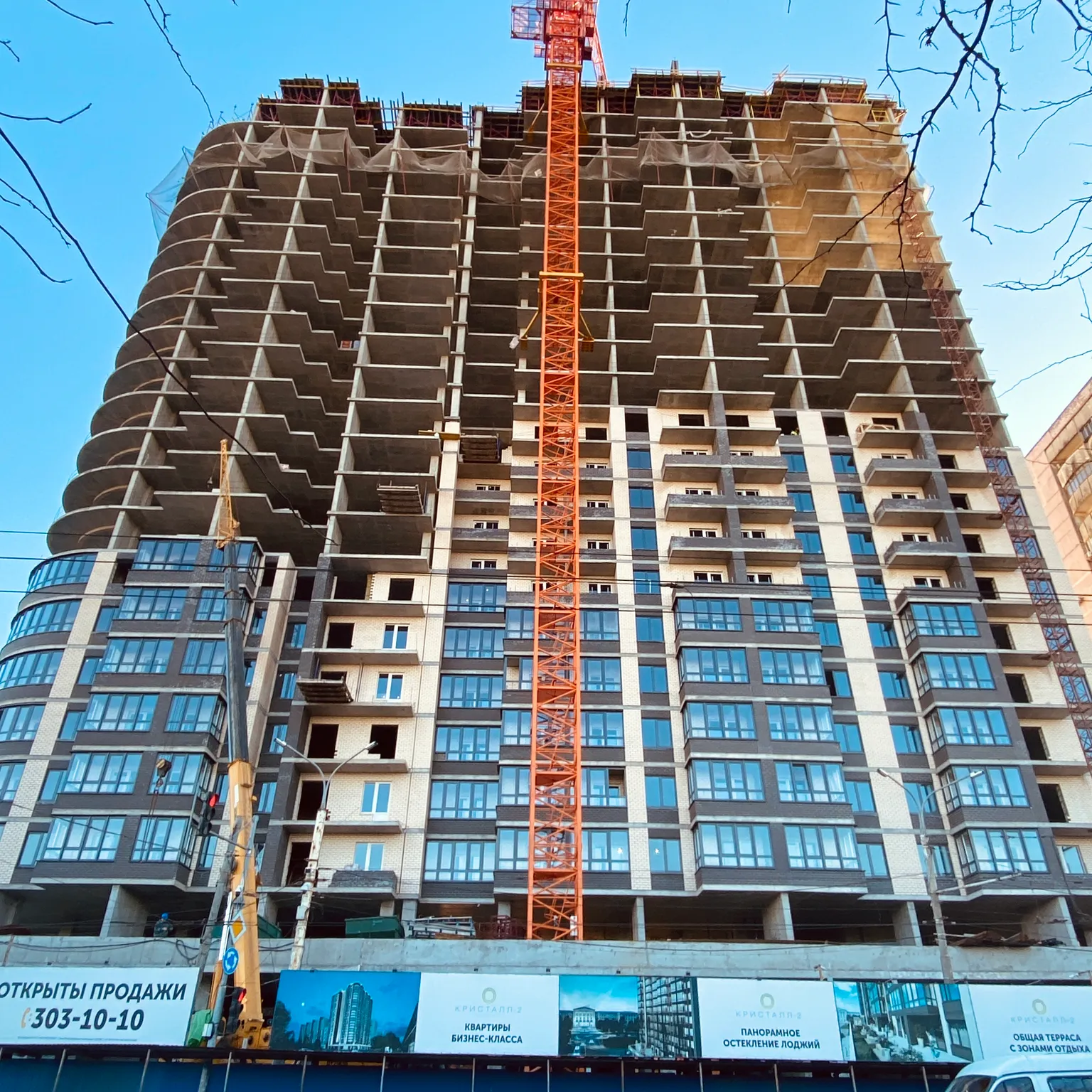

В ЖК «Кристалл-2» на 26 января выполняется армирование и бетонирование 24-го этажа. Продолжаются работы по устройству кладки наружных стен на 12-м этаже. Выполняется устройство стояков коммуникационных систем с 3-го по 11-й этаж. Производится монтаж стояков систем вентиляции с 3-го по 20-й этаж. Остекление ведется на уровне 11-го этажа.
Автопарковка: Производится установка воздуховодов вентиляции. Монтаж оборудования электрощитовых парковки выполнен на 70%. Установка трубопроводов системы пожаротушения выполнена на 90%.
