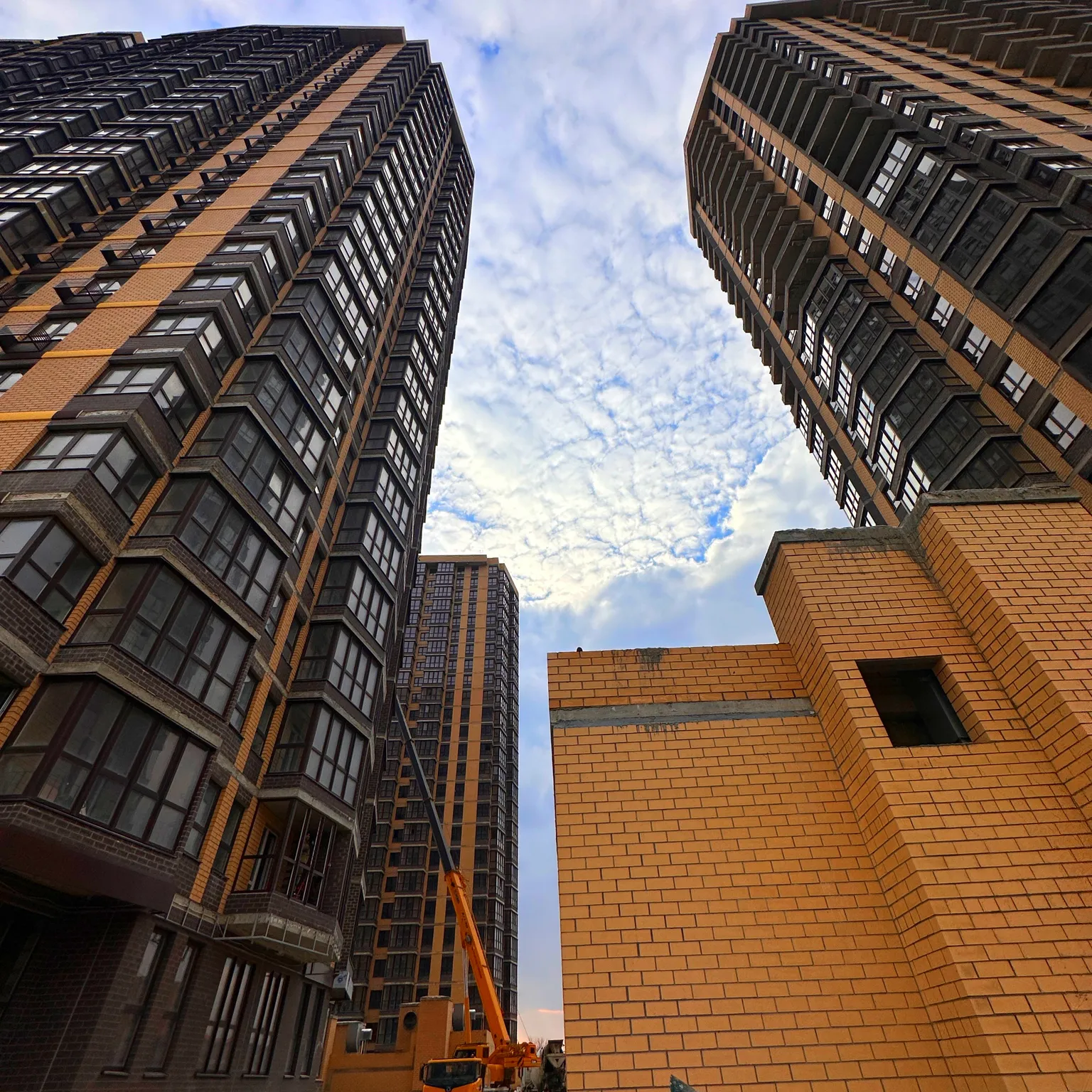

Динамика строительства ЖК «Город у реки» на 29 марта 2024 года

По состоянию на 29 марта в Литере 8 ЖК «Город у реки» производятся отделочные работы в местах общего пользования 1-го и 25-го этажей. Завершены отделочные работы 23-го и 24-го этажей. Продолжаются работы по устройству декоративных молдингов и монтажу корзин на фасаде здания. Завершен монтаж внутренних систем отопления и вентиляции. Выполняется проверка и наладка всех систем.


В Литере 7 продолжаются отделочные работы в местах общего пользования с 18-го по 25-й этаж. Производятся работы по устройству декоративных молдингов и монтажу корзин на фасаде здания. Завершены работы по устройству внутренней системы отопления и вентиляции. Производится проверка и наладка всех систем.



В Литере 12 продолжается каменная кладка с 19-го по 25-й этаж и установка ПВХ-конструкций со 2-го по 24-й этаж. Продолжается монтаж внутренних инженерных систем.



Стилобат: производится монтаж лифтов стилобата. Продолжаются работы: по устройству внутренних инженерных систем, отделочные работы, устройство полов из тротуарной плитки. Производятся работы по благоустройству территории. Начаты работы по облицовке цоколей навесным вентилируемым фасадом. Выполнена установка автоматических противопожарных штор.

Назад

29 мартa 2024

Динамика строительства ЖК «Город у реки» на 29 марта 2024 года

92 просмотра
Изображениеновости

По состоянию на 29 марта в Литере 8 ЖК «Город у реки» производятся отделочные работы в местах общего пользования 1-го и 25-го этажей. Завершены отделочные работы 23-го и 24-го этажей. Продолжаются работы по устройству декоративных молдингов и монтажу корзин на фасаде здания. Завершен монтаж внутренних систем отопления и вентиляции. Выполняется проверка и наладка всех систем.


В Литере 7 продолжаются отделочные работы в местах общего пользования с 18-го по 25-й этаж. Производятся работы по устройству декоративных молдингов и монтажу корзин на фасаде здания. Завершены работы по устройству внутренней системы отопления и вентиляции. Производится проверка и наладка всех систем.



В Литере 12 продолжается каменная кладка с 19-го по 25-й этаж и установка ПВХ-конструкций со 2-го по 24-й этаж. Продолжается монтаж внутренних инженерных систем.



Стилобат: производится монтаж лифтов стилобата. Продолжаются работы: по устройству внутренних инженерных систем, отделочные работы, устройство полов из тротуарной плитки. Производятся работы по благоустройству территории. Начаты работы по облицовке цоколей навесным вентилируемым фасадом. Выполнена установка автоматических противопожарных штор.
